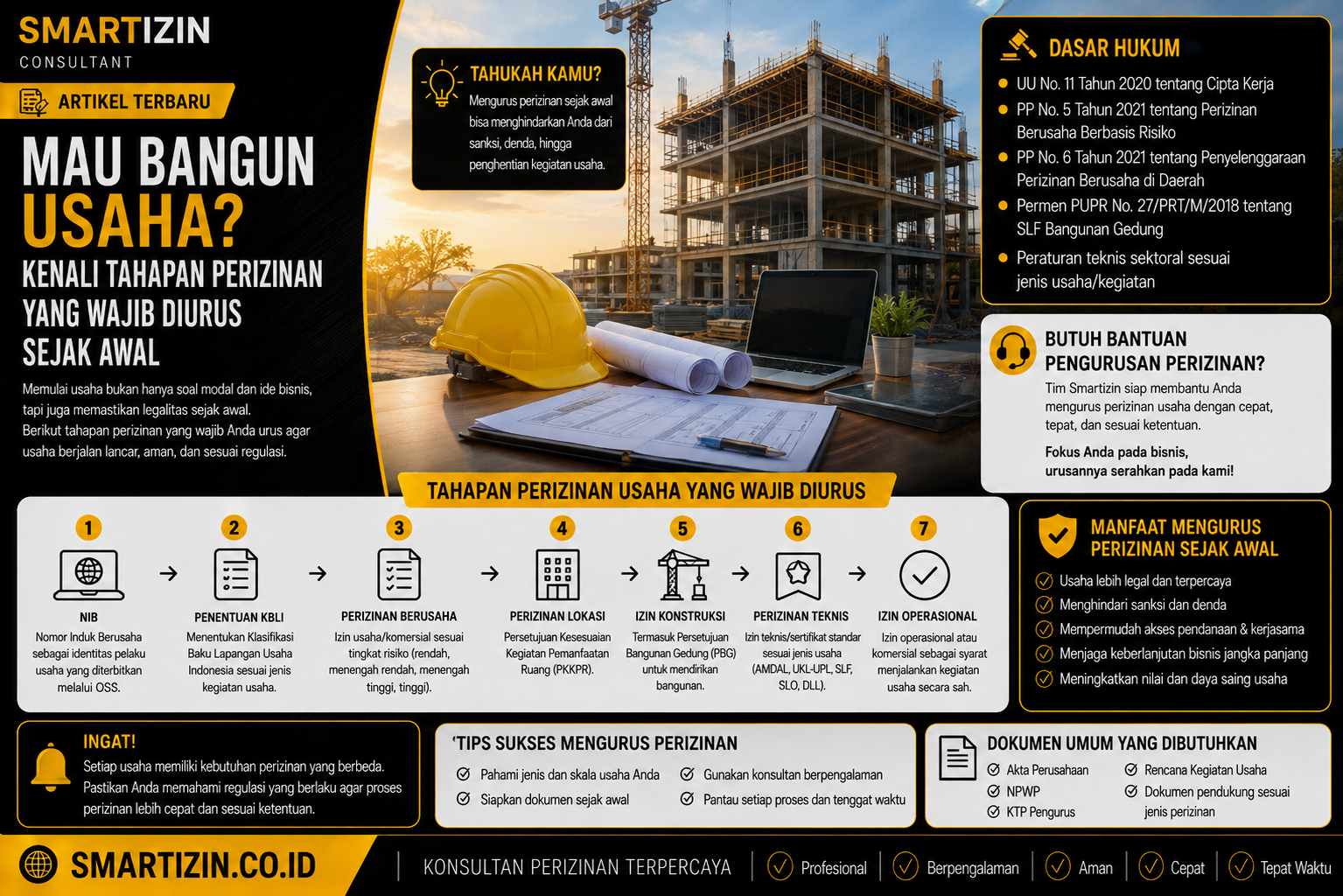

Mau Bangun Usaha? Kenali Tahapan Perizinan yang Wajib Diurus Sejak Awal

Banyak pelaku usaha masih beranggapan bahwa proses legalitas hanyalah formalitas administratif yang dapat diurus belakangan setelah bisnis beroperasi. Padahal, dalam sistem Online Single Submission Risk Based Approach (OSS-RBA), perizinan merupakan fondasi utama agar kegiatan usaha dapat beroperasi secara sah, terlindungi secara hukum, dan terhindar dari sanksi penutupan.

Penyusunan legalitas sejak tahap perencanaan awal akan menekan risiko penolakan investasi, keterlambatan proyek, penghentian operasional, hingga denda administratif dari instansi berwenang.

Satu hal yang wajib dipahami: Nomor Induk Berusaha (NIB) hanyalah pintu masuk awal. Setelah NIB terbit, ada serangkaian tahapan perizinan usaha lanjutan berupa izin dasar, persetujuan lingkungan, hingga Sertifikat Laik Fungsi (SLF) yang wajib dipenuhi.

Konsep Perizinan Berusaha Berbasis Risiko (OSS-RBA)

Dalam sistem OSS-RBA, pemerintah membagi skema perizinan berdasarkan tingkat risiko kegiatan usaha:

  1. Risiko Rendah: Cukup mengantongi NIB sebagai identitas dan legalitas tunggal.
  2. Risiko Menengah Rendah: Membutuhkan NIB dan Sertifikat Standar (pernyataan mandiri).
  3. Risiko Menengah Tinggi: Membutuhkan NIB dan Sertifikat Standar yang harus diverifikasi instansi teknis.
  4. Risiko Tinggi: Membutuhkan NIB dan Izin Operasional resmi dari Kementerian/Lembaga terkait.

Penilaian tingkat risiko ini mempertimbangkan aspek potensi dampak lingkungan, keselamatan kerja, pengelolaan limbah B3, hingga keandalan struktur bangunan gedung.

8 Tahapan Perizinan Usaha Wajib Sebelum Beroperasi

Untuk memastikan operasional bisnis Anda aman dan patuh regulasi, berikut alur perizinan yang wajib dipersiapkan:

1. Penentuan Kode KBLI 2020 yang Tepat

Klasifikasi Baku Lapangan Usaha Indonesia (KBLI) adalah dasar penentu seluruh proses legalitas. Pemilihan kode KBLI menentukan tingkat risiko usaha, instansi pembina, kewajiban sertifikasi, hingga jenis dokumen lingkungan yang diwajibkan.

2. Penerbitan Nomor Induk Berusaha (NIB)

NIB diterbitkan via portal OSS sebagai identitas resmi pelaku usaha. NIB juga berfungsi sebagai Angka Pengenal Impor (API) dan Hak Akses Kepabeanan bagi bisnis skala manufaktur atau perdagangan internasional.

3. Persetujuan Kesesuaian Kegiatan Pemanfaatan Ruang (PKKPR)

Banyak investasi mangkrak karena lokasi usaha tidak sesuai dengan Rencana Detail Tata Ruang (RDTR). PKKPR memastikan lokasi pabrik, gudang, atau kantor Anda sah menurut zonasi tata ruang wilayah.

4. Persetujuan Lingkungan (SPPL / UKL-UPL / AMDAL)

Setiap kegiatan usaha yang berpotensi berdampak pada lingkungan wajib memiliki dokumen pengelolaan lingkungan hidup. Jenis dokumen ditentukan berdasarkan kapasitas produksi dan luas lahan usaha.

5. Persetujuan Teknis (PERTEK) Lingkungan

Sebelum dokumen lingkungan utama disahkan, perusahaan wajib menyusun PERTEK spesifik, seperti:

  • PERTEK Air Limbah (Pembuangan/Pemanfaatan ke Badan Air)
  • PERTEK Emisi Udara (Genset, Boiler, Chimney)
  • Rincian Teknis (RINTEK) Pengelolaan Limbah B3

6. Persetujuan Bangunan Gedung (PBG)

Sebelum fisik bangunan, pabrik, atau gudang didirikan, dokumen PBG (pengganti IMB) wajib dikantongi untuk memvalidasi keandalan struktur, proteksi kebakaran, dan utilitas bangunan.

7. Sertifikat Laik Fungsi (SLF)

Setelah konstruksi fisik selesai, bangunan tidak boleh langsung digunakan sebelum diaudit kelaikannya. SLF membuktikan bahwa gedung tersebut aman, nyaman, dan layak dihuni sesuai fungsinya.

8. Perizinan Operasional / Izin Sektoral

Tahap akhir adalah mengurus sertifikasi khusus sesuai industri atau sektor bisnis yang Anda jalankan.

Alur Kronologis Pengurusan Perizinan Usaha Lengkap

1.Pemetaan KBLI & Hak Akses OSS-RBA:

Menentukan kode KBLI 2020 yang tepat dan membuat akun OSS-RBA untuk menerbitkan Nomor Induk Berusaha (NIB).

2.Validasi Tata Ruang via PKKPR:

Mengajukan PKKPR/KRK untuk memastikan zonasi lahan sesuai dengan rencana peruntukan industri atau komersial.

3.Persetujuan Teknis (PERTEK) & Lingkungan (AMDAL/UKL-UPL):

Menyusun kajian PERTEK Air Limbah/Emisi dilanjutkan dengan penerbitan Persetujuan Lingkungan resmi.

4.Penerbitan PBG & Pelaksanaan Konstruksi:

Mengajukan gambar arsitektur & struktur di SIMBG untuk terbit PBG, kemudian memulai pembangunan fisik.

5.Audit Kelayakan Fisik Gedung (SLF):

Melakukan tes fungsi utilitas dan keselamatan gedung pasca-konstruksi untuk memperoleh Sertifikat Laik Fungsi (SLF).

6.Verifikasi Sertifikat Standar / Izin Operasional:

Memenuhi persyaratan teknis sektoral agar status izin berubah menjadi efektif dan siap beroperasi komersial.

Matriks Perizinan Lanjutan Berdasarkan Sektor Bisnis

Berikut adalah contoh perizinan sektoral tambahan yang wajib dipenuhi setelah mengantongi izin dasar:

Sektor UsahaContoh Perizinan / Sertifikasi LanjutanInstansi Pembina
Industri / ManufakturSertifikat Standar, PERTEK Lingkungan, Izin Operasional IndustriKementerian Perindustrian / DLH
Kesehatan & MedisIzin Operasional Fasilitas Kesehatan, Sertifikat Standar Klinik/RSDinas Kesehatan
Pariwisata & HotelSertifikat Standar Usaha Pariwisata, Rekomendasi DamkarDinas Pariwisata
Kuliner (F&B) / RestoranSertifikat Laik Higiene Sanitasi (SLHS), Sertifikat HalalDinkes / BPJPH
Properti & BangunanPBG, SLF, Dokumen AndalalinDinas PUPR / Dinas Perhubungan
KonstruksiSertifikat Badan Usaha (SBU), Sertifikat Kerja (SKK)LPJK / PUPR

Risiko Menunda Pengurusan Legalitas Usaha

Memulai bisnis tanpa legalitas yang lengkap dapat memicu konsekuensi serius:

  • Sanksi Penutupan & Penyegelan: Kegiatan operasional dihentikan sementara oleh Satpol PP atau kementerian terkait.
  • Denda Fisikal Administrative: Terkena sanksi finansial akibat ketidaksesuaian dokumen tata ruang dan lingkungan.
  • Gagal Mengikuti Tender & Pendanaan: Investor dan pihak perbankan menolak pengajuan pembiayaan untuk usaha yang tidak patuh regulasi.
  • Pembongkaran Bangunan: Bangunan tanpa PBG dan KKPR berisiko mendapatkan perintah pembongkaran paksa.

FAQ (Pertanyaan yang Sering Diajukan)

Apakah NIB saja sudah cukup untuk menjalankan usaha restoran atau pabrik?

Tidak. NIB adalah identitas awal. Untuk restoran diperlukan Sertifikat Laik Higiene Sanitasi dan Sertifikat Standar. Sedangkan untuk pabrik diperlukan PKKPR, Dokumen Lingkungan (UKL-UPL/AMDAL), PERTEK, PBG, dan SLF sebelum berproduksi.

Berapa lama proses pengurusan perizinan lengkap dari awal hingga operasional?

Waktu pengurusan bervariasi tergantung tingkat risiko KBLI dan kompleksitas bangunan. Untuk usaha risiko rendah bisa selesai dalam hitungan hari, sedangkan proyek komersial/pabrik yang membutuhkan AMDAL, PBG, dan SLF membutuhkan waktu beberapa bulan.

Kesimpulan

Perizinan usaha adalah investasi jangka panjang yang memberikan kepastian hukum dan meningkatkan nilai jual bisnis di mata investor. Memahami tahapan perizinan usaha sejak awal akan menyelamatkan bisnis Anda dari ancaman sanksi hukum dan pembengkakan biaya di masa depan.

Mulai Usaha Anda Tanpa Hambatan Bersama Smart Izin

Mengurus perizinan lintas instansi—mulai dari OSS-RBA, DLH, PUPR, hingga Dinas Perhubungan—kini tidak lagi membingungkan. Smart Izin hadir sebagai mitra konsultan legalitas tepercaya untuk mengawal seluruh alur perizinan bisnis Anda secara profesional, tepat waktu, dan patuh regulasi.

Layanan legalitas dan perizinan terpadu dari kami mencakup:

  • Pendaftaran NIB & Akun OSS-RBA (Seluruh Skala Usaha)
  • Kesesuaian Kegiatan Pemanfaatan Ruang (KKPR)
  • Dokumen Lingkungan Hidup (AMDAL, UKL-UPL, SPPL)
  • Persetujuan Teknis (PERTEK Air Limbah / Emisi Udara) & RINTEK B3
  • Persetujuan Bangunan Gedung (PBG) & Sertifikat Laik Fungsi (SLF)
  • Analisis Dampak Lalu Lintas (Andalalin) & Rekomendasi Damkar

Proses transparan, tepat regulasi, dan terpercaya. Hubungi tim ahli kami sekarang untuk konsultasi gratis!

#PerizinanBeresTanpaStress
